做人工气候室项目,十个甲方有八个会问同一句话:最快多久能做完?能不能赶工期?春播节点等不得、课题结题卡得死、验收日期写进了合同——这些理由都成立。但作为承接方,把话说透比把话说满更重要:工期可以赶,但不能瞎赶。能压缩的是"等待期"和"并行度",不能压缩的是决定数据质量与验收成败的三个硬环节。本文按项目规模给出最短周期参考,逐环节讲清楚哪些能并行、哪些一天都不能省,并给出保障质量前提下赶工的管理方法。

一、先给结论:不同规模项目,最短周期各是多少

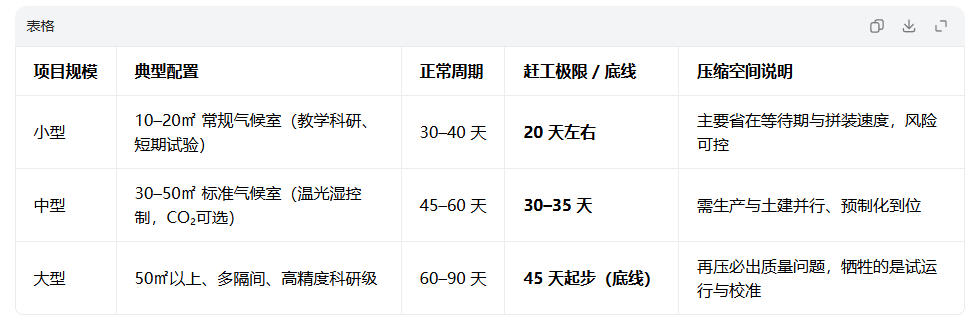

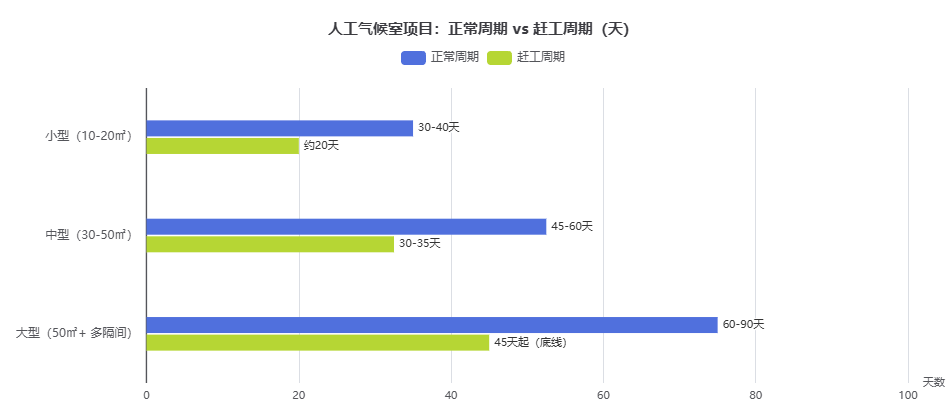

数据口径:周期区间取自参考文档(小型10–20㎡、中型30–50㎡、大型50㎡+多隔间;正常周期与赶工极限/底线),柱高取区间中值便于并排对比,完整区间见柱上标签与上表。

关键结论:规模越大,赶工对质量的约束越硬——大型项目45天是质量底线,不是"越快越好";中型项目要压到30–35天,必须以生产土建并行和预制化到位为前提。

二、周期都花在哪:先理解"气候室是工程项目"

很多甲方把气候室当成"买台设备",这是对工期最大的误解来源。气候室是集土建、机电、控制与工艺验证于一体的系统工程,货到即装、三天完工的说法在专业语境下不成立。完整链条是:现场勘测→需求冻结→方案设计与图纸深化→土建改造与材料进场→设备工厂预制→现场施工安装→系统联调→验收测试→培训交付,九道工序环环相扣。

以30–50㎡中型标准气候室为例,正常45–60天的大致时间分配(工程经验值):

-方案深化与图纸定版:5–7天,可与现场勘测同步;

-设备工厂预制生产:20–25天,全周期大头;

-土建改造与材料进场:7–10天,可与设备生产并行;

-现场安装:8–12天,含围护拼装、机组就位、风道与电气施工;

-调试验收:7–10天,含72小时试运行与精度校准,几乎不可压缩。

为什么生产环节占大头?三个原因:其一,非标定制属性——尺寸、温区、层架数量、门的位置几乎每个项目都不同,保温库板、机组、风道都要在工厂按图下料;其二,光源模组按光周期方案组配——育种实验对光照强度(PPFD)与光谱(红蓝峰值波长)有硬性要求,LED模组按方案组配后还要做老化测试;其三,控制系统要编程加离线仿真——I/O点表、联锁逻辑、报警策略编制后需在工厂模拟联调,这部分工作无法挪到现场补。看懂周期构成,才知道该往哪里压。

三、可以合理压缩的环节:四个并行点

第一,方案冻结后,设备生产与现场土建改造同步启动,不用等土建完工再生产。前提是图纸先定版、接口预留一次做对:配电容量、进排水位置、地面承重、控制线管走向,以及冷桥位置与断桥处理都要在土建阶段落实。任何一项预留错位,都会在安装期爆发返工,省下的时间全赔回去。

第二,标准构件工厂预制,现场直接拼装。保温库板(如100mm聚氨酯夹芯板)、机组模块、光源模组、控制柜全部工厂预制并预调试,现场只做拼装与接线。工程经验上,模块化拼装可把现场作业量压缩40%–50%,工厂预调试还能再压缩现场调试约三分之一。这也是小型项目敢承诺20天交付的技术基础。

第三,多隔间项目分区域"边装边调"。按区域划分流水段,装完一个隔间立即做单机调试(温度、湿度、光照回路各自闭环),与后续隔间的安装并行推进,最后只做整场联调,避免"全部装完再统一调试"造成的窝工。

第四,验收前置,档期锁定。把传感器校准、空间均匀度初测提前到安装尾声做"预验收",正式验收只做最终复核;计量校准机构的档期、甲方验收人员的日程提前1–2周锁定,避免"设备好了等人验收"。

四、绝对不能省的三道关

赶工先画红线,以下三个环节再急也不动:

第一,72小时连续空载试运行。为什么偏偏是72小时:它覆盖至少3个完整昼夜循环,能检验机组在"白天光照产热高负荷—夜间无光低负荷"交替工况下的长期稳定性,充分暴露压缩机启停循环、化霜周期、加湿除湿联动、控制参数漂移等问题。省掉它,等于拿整个科研周期赌机组前72小时不出故障,对高温高光热负载平衡要求高的育种场景风险尤其大。

第二,温湿度精度校准与空间均匀度测试。参照JJF1101-2019《环境试验设备温度、湿度参数校准规范》,按布点方案实测温度偏差、温度均匀度、温度波动度、湿度偏差等指标,传感器须溯源校准并出具计量证书。科研级气候室常见配置:温度均匀度±1.5℃(高精度±1.0℃)、湿度均匀度±3%–5%RH,光照按工作平面PAR/PPFD分布测试。这一步决定实验数据的可重复性——光周期调控育种对温度漂移极度敏感,同一批材料前后数据不可比,整个课题等于白做。

第三,整体密封性与冷凝水排水测试。检查库板拼缝、门封、风道接缝的漏风情况——漏风直接破坏温度场并抬高能耗;验证冷凝水排水坡度与通畅性,防止倒坡积水、结露漏水损坏样品和地面。这两项是小问题大代价的典型,后期返工要拆板重做。

这三步省了,表面看快三五天,后期验收通不过、故障反复、实验数据作废,返工拆改反而更耽误事。

五、赶工的正确打开方式:五个管理动作

1.需求参数表前置冻结:温度范围、均匀度、光照强度与光谱、CO₂浓度、层架、门尺寸,合同后5个工作日内一次确认,避免边做边改——这是所有压缩的前提。

2.关键路径管理:识别不可并行的链(控制程序编制→整场联调→验收),把人力与验收窗口优先给它,其他工序为其让路。

3.提前锁定排产:机组、光源模组的工厂排产提前锁定。高校暑假前、农科院春播前是旺季,临时插单只能加急加价。

4.交叉作业界面管理:土建与安装并行时,界面责任、安全隔离、成品保护写进分工协议,防止互相破坏造成返工。

5.验收窗口预约:校准机构上门时间与甲方验收人员档期提前锁定,让试运行结束即接正式验收,不留空窗。

六、赶工的隐性成本与底线

赶工不是免费的:加急排产溢价、夜间施工人工、交叉作业的质量风险、压缩试运行带来的后期故障率,都要算进账。所谓"大型项目45天是底线",含义是再往下压,就只能牺牲72小时试运行或完整校准——等于把验收风险留给竣工那一天。

所以三类项目的赶工策略应当不同:小型项目省在"等待期"(土建并行、预制拼装、压缩物流周转);中型项目省在"并行度"(分区流水、预验收);大型项目省在"管理"(排产锁定、关键路径、界面责任),验收三道关一天不让。

结语

最短周期=方案冻结+并行施工+工厂预制+三道关全过。对甲方最实在的一句话是:把"工期最短"和"验收一次过、数据稳定用"放在一起谈,才是真正省时间;对承接方,把"能压的压到极致、不能省的守到极致"写进工期承诺,才是专业。
